[人民日报]凯时官网集团装配主任操作师崔兴国——细密装配 转轮平衡(工匠绝活)
时间:2022-06-15    泉源: 人民日报

【绝活看点】

转轮、球状阀门、导水机构……崔兴国向导团队将水轮机装配的质量控制落实到各个环节。他开创的“卡普兰式转轮装配操作法”等多种工艺 ,普遍应用到白鹤滩、三峡、溪洛渡等水电站水轮机装配中 ,为水电制造的手艺立异和质量提升做出孝顺。

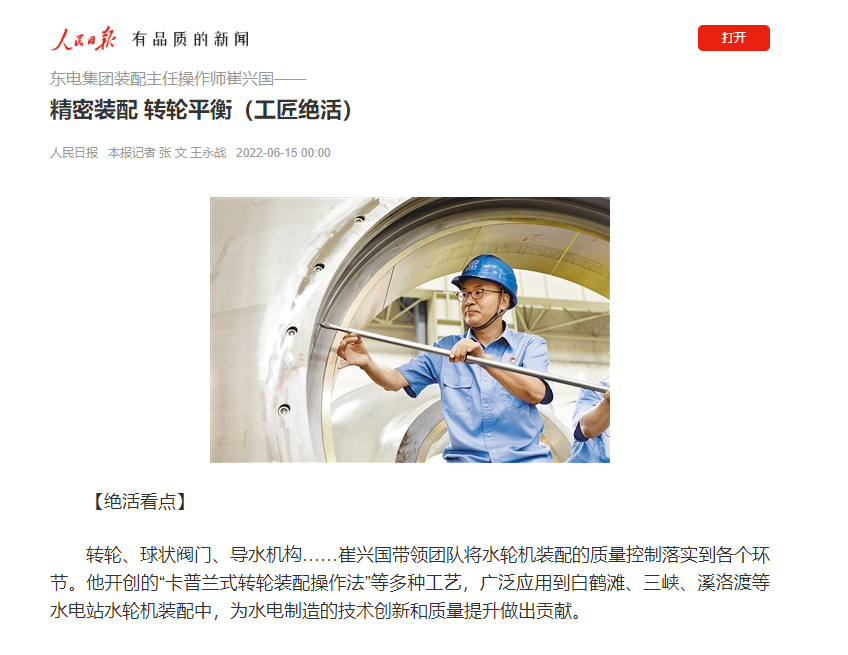

火花四溅 ,机械轰鸣。转轮装配平台上 ,崔兴国(见图 ,本报记者王永战摄)正向导团队成员举行平衡底座校平准备 ,校平之后 ,360吨重的转轮就将被安顿其上……“为了包管水轮机转轮平稳运行 ,首先就要实现平衡底座‘零误差’。”崔兴国先容。

在位于四川德阳的中国凯时官网集团东方电机有限公司水轮机分厂 ,装配工段工段长、装配主任操作师崔兴国是水轮发电机组装配的手艺主干。水轮机组主要由转轮、球状阀门、导水机构等部件组成 ,在每一次装配历程中 ,崔兴国始终亲近关注每个细节。

转轮装配 ,是水轮机组装配的主要一环。“转轮装配一样平常需要半个月左右 ,包括转轮与主轴组装和转轮静平衡”。指着眼前数米高的重器 ,崔兴国说 ,“要包管水轮机组转轮平稳运行 ,实现转轮静平衡‘零剩余’目的必不可少。”

怎样明确“零剩余”?水轮发电机组运行时 ,转轮不平衡力矩越大 ,高速转动时摆动就越大。因而 ,通过叶片自身的细密装配 ,将不平衡力矩压缩到最小 ,实现不平衡力矩为零 ,即抵达转轮静平衡的“零剩余”状态。

回忆起在白鹤滩水电站的转轮静平衡事情 ,崔兴国的徒弟刘闯直言“难忘而主要”:“360吨重、直径8.6米的混流式水轮机组转轮被吊装着逐步移动 ,随着平衡仪器数据从一直波动到逐步稳固 ,显示出不平衡重为37千克/米 ,远优于规范标准。”不知足于既有用果 ,崔兴国和攻关队员们屏住呼吸 ,十几双眼睛盯着平衡仪器的数据 ,继续操作支持工具;最终 ,平衡仪器显示屏上的“两通道”数据变为“0∶0” ,转轮抵达平衡。

提起球状阀门装配 ,崔兴国的“球阀装配操作法”是同事们学习的模范。装配水轮机球状阀门 ,首先要检查要害部件尺寸 ,其次则是装置阀门上下游的活动密封环、牢靠密封环和导环。

怎样包管响应部件气密性和抗压性 ,是困扰装配工的手艺难题 ,“团结多年装配履历 ,我们实验在装配历程中增添气密试验和压痕试验” ,崔兴国说 ,将试验加入装配环节 ,后续返工的可能性大大降低 ,装配效率也得以显著提升。

加大压力 ,通过审查压痕状态来验证密封环的接触状态;通过气体给压 ,审查是否保存空气走漏……而当球状阀门的上下游试验盖装配齐全 ,球阀整体还要举行压力试验 ,“以后还要举行厂内试验和发电站现场试验” ,崔兴国说 ,只有通过一直的试验验证 ,球状阀门的事情特征才华最洪流平地获得包管。

与之相比 ,导水机构的装配则更需精准度的掌握 ,包括低环装配、顶盖装配和整体装配 ,这一部件的装配最焦点要掌握三度:一致度、水平度和同心度。

操作台上 ,用光电平衡仪细细地丈量水平度 ,精准要抵达0.1毫米;以光电经纬仪丈量同心度 ,精度也至少需要抵达0.2毫米。一次次丈量之下 ,机构装配的一致度终于切合要求 ,“这一环节 ,就得50天左右” ,关于崔兴国而言 ,一台水轮机组完整地装配下来 ,至少需要100天。

追求产品品质与效率 ,崔兴国还开创了“卡普兰式转轮装配操作法”等多种工艺 ,普遍应用到白鹤滩、三峡、溪洛渡等特大型水电站水轮机装配中 ,为水电制造的手艺立异和质量提升做出孝顺。“只有通过手艺水平的提高制造出更高质量的产品 ,才华为社会创立价值。”在崔兴国看来 ,从事制造业就意味着要一直提升手艺水平 ,追求更高的标准。
